山留工事の次は根伐工事!
工事を進めていくうえで肝になるのが、根伐図です。
根伐図を間違えると次工程の基礎工事のレベルも合わなくなるので、何度も構造図を確認しながら作成していこう。
この記事読んで根伐図と施工の流れをマスターしよう!
※根伐最中に杭頭処理も同時並行で施工しますが、この記事では割愛し別記事にて解説します。
事前確認・根伐図作成
根伐工事の施工前にまずは根伐図を作成していこう。
作成にあたってのポイントを解説してきます。
事前確認
まずは構造図の基礎伏図と梁、基礎リストを確認しよう!
ここでは例として簡易的に作成した基礎伏図をもとに説明していきます。

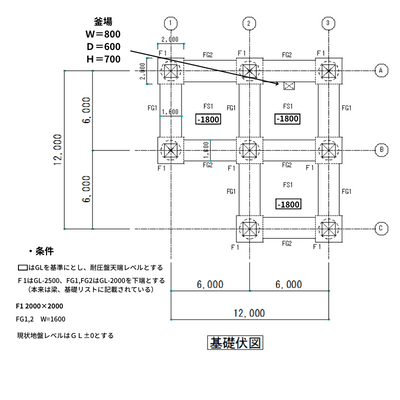

条件を整理すると
・FS1(耐圧盤)t=200(GL-2000mm下端)
・FG1、FG2(基礎梁) W=1600 (GL-2000mm下端)
・釜場 W=800、D=600 H=500(GL-2700mm下端)
となります。
実際に上記のように条件を書き出して、整理すると間違いも減りますよ~

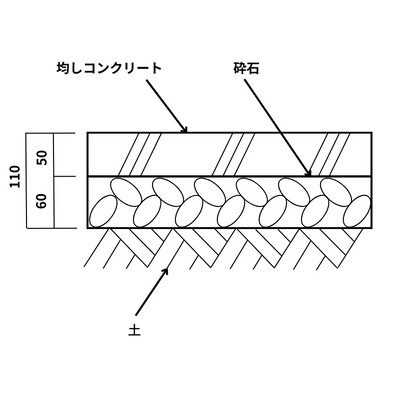

フーチング、耐圧盤、基礎梁、釜場の配筋の前に均しコンクリート(捨コン)を打設します。
基礎工事前に墨出しを行うために打設する。打設レベルは基礎梁等の下端レベルとする。
強度も低いため構造体にはならない。
根伐図の作成

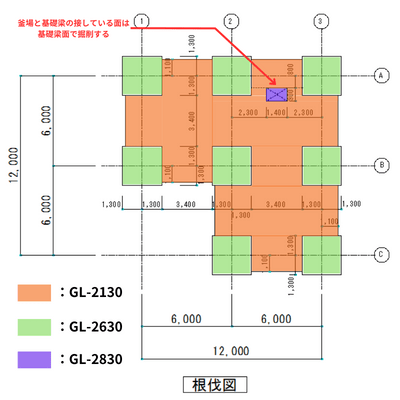

・フーチング GL-2500mm下端 → GL-2630mm下端で掘削
・釜場 GL-2700mm下端 → GL-2830mm下端で掘削
施工の流れ・管理ポイント
根伐図もできたので施工の流れを解説していきます。
掘削しつつ残土を搬出していきます。
掘削するにあたって、根伐底レベルと通り芯の墨出しを山留面に出さないといけません。

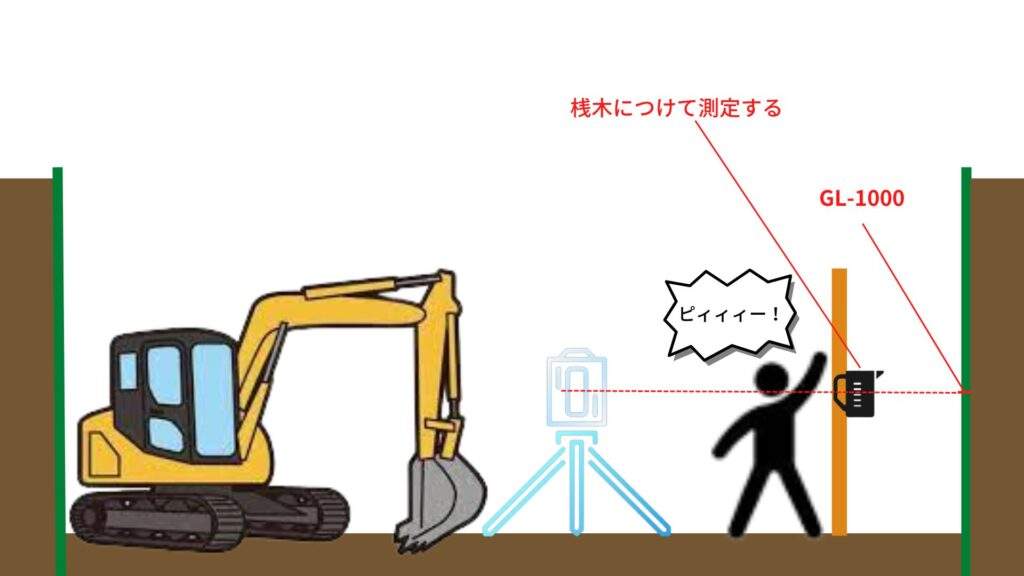

ある程度掘り進めたら、レベルをGL+1000に据えて3mほどの長さの桟木を用意しよう!

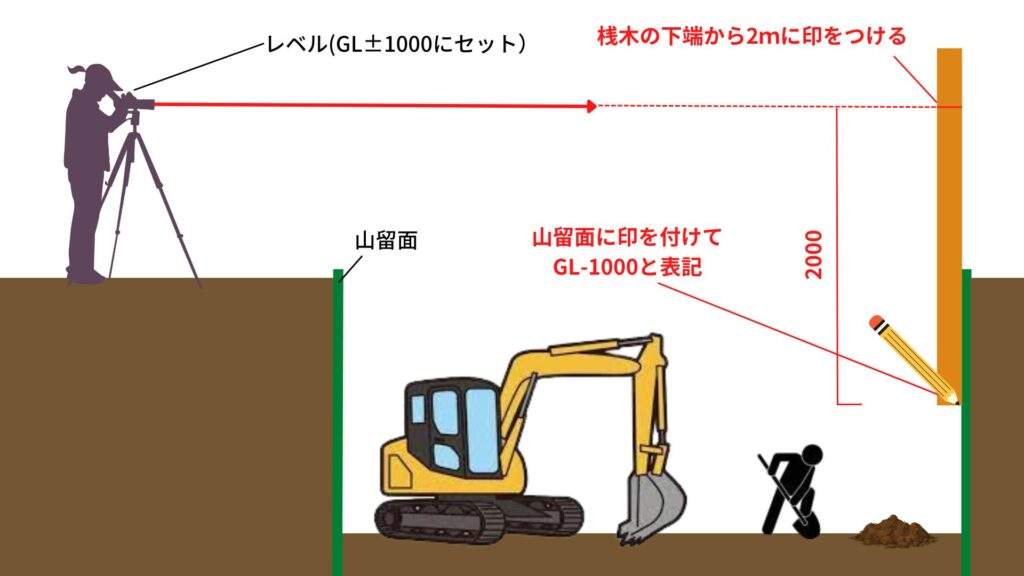

桟木の下端から2mに印をつけて、その印がレベルで見えたら桟木の下端レベルで山留面に印をつけます。
ちなみにこの桟木のことをバカ棒といいます。
山留面の四方にGL-1000mmの印をつけて、これを基準にして掘削します。
あとは道路や敷地内に残してある通り芯をトランシットを使って、山留面に書きうつしてあげましょう!
これができたら先ほど出したGL-1000mmレベルの印に合わせてオートレベルを据えます。
ちなみにオートレベルはこれ!
画像の右にある箱状のものから水平にレーザーが飛び、左のT字の工具でレーザーを探知します。
探知するとピピピピィーと音がします。
レーザーと同レベルになるとピィィィーと音がします。
実際の測定風景はこちら!
まとめ

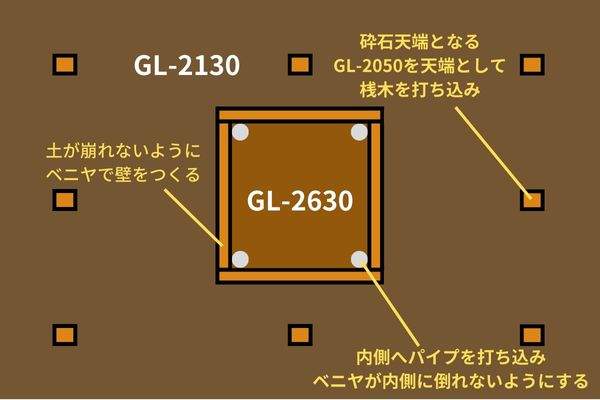

(施工誤差を考慮してさらに20mm下げてもよい)
②フーチング、基礎梁の構造体面から300mm大きく掘削する。
(基礎配筋時の作業スペースを確保)
③掘削がある程度進んだら、山留面にレベルと通り芯を書きうつす。
④オートレベルで測定しながら根伐底まで掘削する。
⑤レベル差があるところは、崩れないようにベニヤとパイプを使って壁をつくる。
⑥桟木を砕石天端レベルで打ち込み、砕石を敷く。

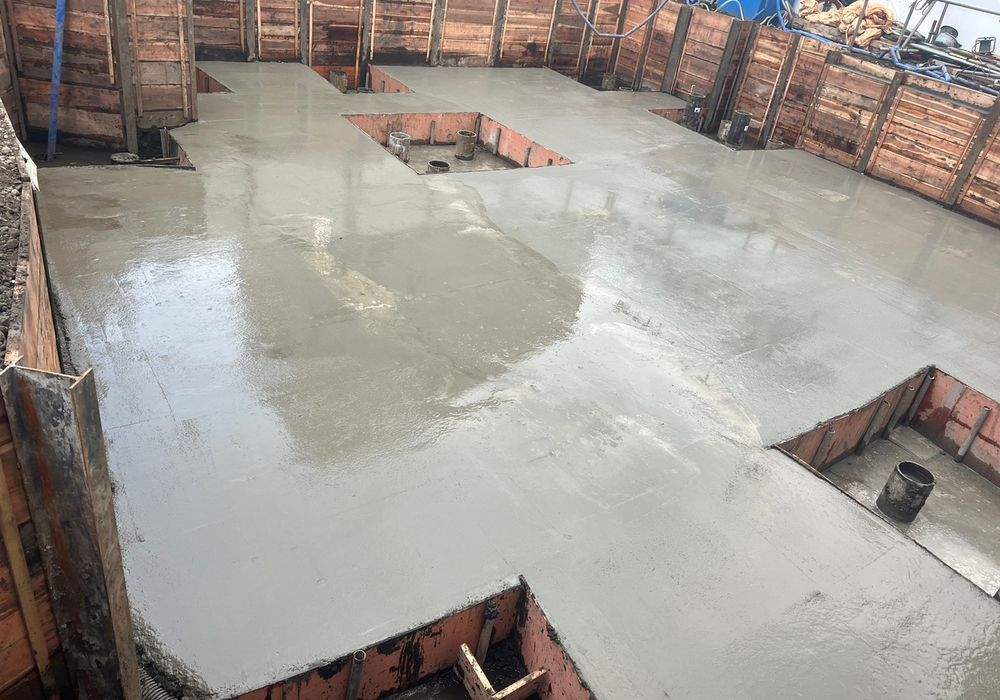

⑦均しコンクリート打設。
掘削状況はときどき自分でも確認して、確実に工事を進めていきましょう!
